30年越しの4車線化が甲府の渋滞を1カ月でゼロにした話

30年越しの4車線化が甲府の渋滞を1カ月でゼロにした話

現場と季節の知恵

その交差点、ずっと渋滞してたよね?ついに解消されました🎉

山梨県甲府市を走る国道52号。甲府の中心部を貫くこの道路は、長年にわたって慢性的な渋滞ポイントとして地元のドライバーや物流業者を悩ませてきました。

その問題区間だった「上石田改良区間」(延長1.0km、甲府市富竹一丁目〜甲府市寿町)が、2026年2月20日(金)午前5時についに全線4車線で開通。そして関東地方整備局甲府河川国道事務所が2026年6月24日に発表した調査結果によって、開通からわずか1カ月で渋滞が解消したことが正式に確認されました。✅

建設業に携わる方なら、工事完了後の「その後の効果」ってなかなか知る機会がないですよね。今回の発表はそれが数字でしっかり示された、まさに現場の成果が証明された事例です。📊

出典:国土交通省 関東地方整備局 甲府河川国道事務所 ウェブサイトhttps://www.ktr.mlit.go.jp/kisha/kisha_03464.pdf

1996年に動き出した事業、完成まで30年!⏳

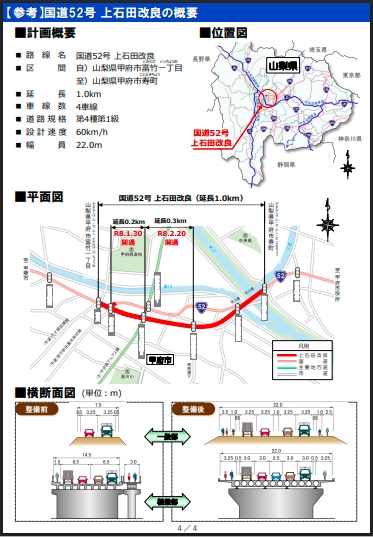

この上石田改良事業が事業化されたのは1996(平成8)年のこと。延長1.0km、幅員22m、4車線への改良という計画が立てられ、国土交通省関東地方整備局の直轄事業として甲府河川国道事務所が担当してきました。

「たった1km」と聞くと短く感じるかもしれませんが、都市部の中心市街地での道路改良工事は、用地交渉・移転補償・地下埋設物の処理・交通規制の調整など、想像をはるかに超える複雑さがあります。😅 建設業の方ならよくご存知のはず。だから30年という月日がかかったのも、現場目線では十分納得できます。

2026年1月30日に富竹東交差点〜新貢川橋南2交差点間が先行開通し、その約3週間後の2月20日に残りの区間(新貢川橋南2交差点〜南西銀座北交差点)が開通して、ついに延長1.0kmの全線4車線化が完成しました🛣️。

出典:国土交通省 関東地方整備局 甲府河川国道事務所 ウェブサイトhttps://www.ktr.mlit.go.jp/kisha/kisha_03464.pdf

渋滞長が「170m→0m」!数字で見る驚きの効果📈

関東地方整備局が発表した開通1カ月後の調査データが、この改良の効果をリアルに物語っています。

まず渋滞長について。並行する国道52号現道の新貢川橋南1交差点では、開通前に最大で上り方向170m・下り方向120mの渋滞が発生していましたが、開通後はどちらも0mに激減。💥 渋滞が完全に解消されました。

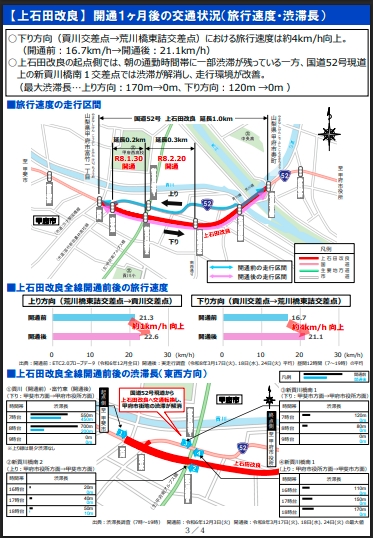

次に旅行速度(クルマが実際に走れる速さ)。下り方向(貢川交差点→荒川橋東詰交差点)では、開通前の16.7km/hから開通後は21.1km/hに向上。約4km/h のアップです。🚗💨

数字だけ見ると「4km/hか〜」と感じるかもしれませんが、渋滞中の市街地走行においてこの差は体感では非常に大きく、特に朝夕の通勤・物流の時間短縮に直結します。

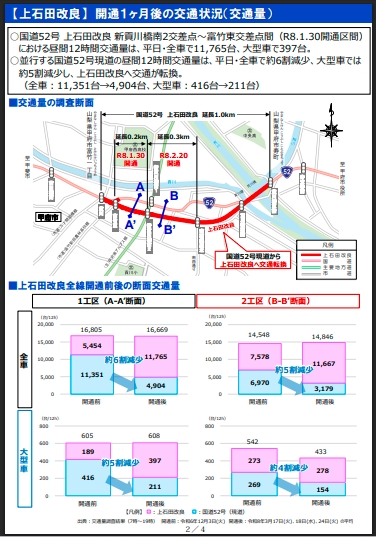

昼間12時間交通量(7時〜19時)は、新貢川橋南2交差点〜富竹東交差点間で平日・全車合計11,765台(うち大型車397台)が利用しており、新たな幹線道路として地域の交通を担っていることが分かります。🚛

出典:国土交通省 関東地方整備局 甲府河川国道事務所 ウェブサイトhttps://www.ktr.mlit.go.jp/kisha/kisha_03464.pdf

建設現場・物流にとって何が変わるの?🏗️

今回の渋滞解消は、地域住民だけでなく建設・物流業界にもメリットがあります。

まず工事車両の移動効率が上がります。⬆️ 甲府市内の工事現場に向かうダンプや重機運搬車が、渋滞にハマる時間が減れば、1日の運行本数を増やしたり、始業時間の調整がしやすくなったりします。

次に見積りや工程管理の精度も変わってきます。📋 「あの道は渋滞するから30分多めに見ておこう」という経験則が変化するわけです。発注元や元請けとの工程調整でも、この道路を使う現場では前提が変わってきます。

また、大型車397台/昼間12時間という数字が示すように、このルートは物流関係者にとっても重要幹線。生コン車・資材配送の運行管理をしている事務担当者の方も、このルートを使う場合は最新の所要時間データに更新する良い機会です。🗂️

公共工事の「事後評価」が大切な理由🔍

今回のように、開通後の効果を数値でまとめて発表する取り組みは、国土交通省が全国の直轄事業で実施している事後評価(経過観察)の一環です。 渋滞長・旅行速度・交通量という3つの指標で客観的に効果を示すことで、「何のためにお金と時間をかけたか」が明確になります。

これは建設業界全体にとっても大切な姿勢。公共工事に携わる中小企業の方も、完成後の数字を社内の実績として残しておくことは、次の受注活動や技術力のアピールにも役立ちます。💪

30年という歳月をかけて積み上げた改良工事が、たった1カ月でその効果を数字で証明した。これはまさに、コツコツと積み上げてきた建設業の仕事の力を示す好例ではないでしょうか。✨

まとめ

国道52号上石田改良(延長1.0km)は2026年2月20日に全線4車線で開通し、1カ月後の調査で渋滞が完全に解消されたことが確認されました。

上り170m・下り120mあった最大渋滞長がゼロに、旅行速度も約4km/h向上。1996(平成8)年の事業化から30年越しで完成した道路改良の効果が、数字でしっかりと証明されています。

地域の建設・物流現場にとっても、運行効率の改善につながる朗報です。

本サイトについて、ご質問・ご相談がある場合は、下記のお問い合わせフォームからお気軽にお寄せください。 あわせて、協力会社探しや人材確保など、日常的な情報収集の場として無料で利用できる建設業向けマッチングサイト『建設円陣』もぜひご登録ください(緑のバナーをクリック)。

出典: 国道52号上石田改良 開通1カ月後の交通状況(国土交通省 関東地方整備局 甲府河川国道事務所)https://www.ktr.mlit.go.jp/kisha/kisha_03464.pdf をもとに作成
